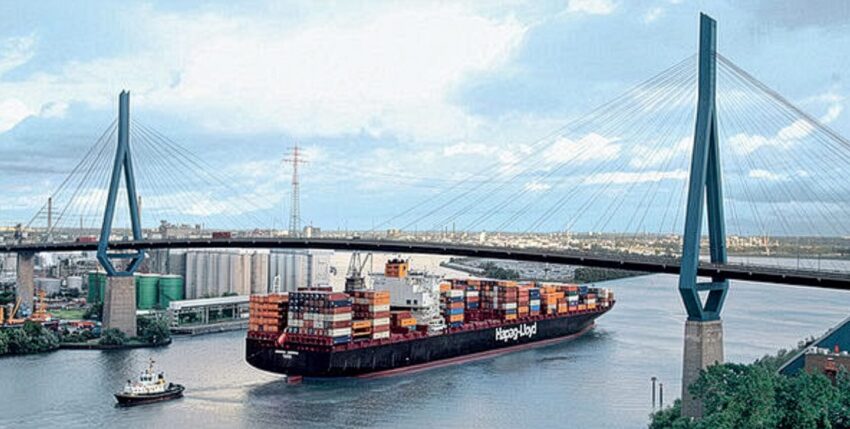

Die Köhlbrandbrücke im Hamburger Hafen ist seit Mai für genehmigungspflichtige Schwertransporte über 44 Tonnen gesperrt. Was zunächst wie eine lokale Verkehrsmaßnahme erscheint, reicht weit über die Hafenwirtschaft der Hansestadt hinaus. Die Brücke gehört zu den wichtigsten Verkehrsachsen des Hamburger Hafens und ist eine zentrale Infrastruktur für den deutschen Exportstandort.
Die Auswirkungen auf den Hafenbetrieb sind erheblich. Nach Schätzungen der Hafenwirtschaft müssen künftig monatlich mehr als 2500 Schwertransporte umgeleitet werden. Betroffen sind vor allem industrielle Exportgüter wie Baumaschinen, Landtechnik, Produktionsanlagen oder hochspezialisierte Industriekomponenten. Für die Unternehmen bedeutet dies längere Fahrzeiten, zusätzlichen organisatorischen Aufwand und steigende Kosten durch Ausweichrouten. Entlastung erhofft man sich von der geplanten A 26 Ost als Verbindung zwischen A 7 und A 1. Deren Fertigstellung verzögert sich jedoch weiter. Hintergrund sind juristische Auseinandersetzungen über Streckenführung und Planfeststellung, nachdem das Bundesverwaltungsgericht den Beschluss im Dezember 2025 teilweise für rechtswidrig erklärt hatte. Die Fertigstellung ist derzeit für 2035 vorgesehen.
Parallel werden alternative Transportlösungen über den Wasserweg diskutiert. Konzepte wie innerhafenbezogene Fährverbindungen oder spezielle Transportbargen könnten den Straßentransport teilweise entlasten. In der Hafenwirtschaft überwiegen bislang jedoch Zweifel an Wirtschaftlichkeit und Praxistauglichkeit solcher Systeme.
Über die 1974 eröffnete, rund 3,6 Kilometer lange Schrägseilbrücke fahren täglich etwa 34.000 Fahrzeuge, darunter etwa 13.000 Lastkraftwagen. Fachgutachten zeigen, dass sich die Verkehrsbelastung seit den 1970er Jahren nahezu verdoppelt hat und bis 2035 weiter steigen dürfte. Dann werden täglich etwa 38.000 Fahrzeuge erwartet, davon rund 43 Prozent Lkw. Bereits vor einem Jahr wurde ein Tempolimit von 50 km/h eingeführt, um die Lebensdauer des Bauwerks zu verlängern. Nach aktuellen Prüfungen reicht dies jedoch nicht mehr aus. Die Hamburg Port Authority spricht von einer „bedenklichen Zunahme der Schadensdynamik“ an tragenden Bauteilen im stromüberspannenden Mittelteil sowie von verstärkten Rissen und Materialschäden an den Rampenbauwerken.
Damit rückt die seit Jahren diskutierte Ersatzlösung für die Köhlbrandquerung erneut in den Mittelpunkt. Hohe Kosten, schwierige Baugrundverhältnisse und langwierige Genehmigungsverfahren hatten das Projekt immer wieder verzögert. Nachdem zwischenzeitlich ein Tunnel favorisiert worden war, setzt der Hamburger Senat inzwischen wieder auf einen Brückenneubau und beschloss im April 2025 den Ersatz der bestehenden Köhlbrandbrücke. Vorgesehen ist eine Durchfahrtshöhe von mehr als 70 Metern und damit rund 20 Meter höher als bislang. Die Kosten werden derzeit mit bis zu 5,3 Milliarden Euro angegeben. Die neue Brücke soll 2042 für den Verkehr freigegeben werden, anschließend ist der Rückbau des bestehenden Bauwerks geplant. Bis dahin dürften Schwertransporte weiterhin auf Ausweichrouten angewiesen bleiben, da die ursprüngliche Brücke auch nicht für solche Belastungen ausgelegt ist.
Die Sperrung der Köhlbrandbrücke für den Schwerlastverkehr macht damit vor allem eines deutlich: Der Zustand zentraler Verkehrsinfrastrukturen entwickelt sich zunehmend zu einem Standortnachteil für Deutschlands Industrie- und Exportwirtschaft. Nicht die technischen Herausforderungen gefährden den Standort zunehmend, sondern die politische und planerische Trägheit bei dringend notwendigen Infrastrukturprojekten, auch durch jahrelange und juristisch angreifbare Planungsverfahren.
kdk, FAZ, NDR
